欢迎来到安徽盛阳新型建材科技有限公司!
产品中心
联系我们
安徽盛阳新型建材科技有限公司
联系人:陈经理
手机:13338758678
电话:0510-87480556
新厂地址:安徽省宣城市广德县新杭镇经济开发区
宜兴地址:江苏-无锡-宜兴市丁蜀镇川埠工业园区104国道东侧
当前位置:首页 > 新闻动态
古建筑琉璃瓦坡屋面施工工法
发布时间:2018-11-02 04:30:44 浏览次数:5051次

1  前言

琉璃瓦屋面由于其简洁、大方,规格多样在现在建筑中得到广泛推广,但由于古建筑琉璃瓦坡屋面施工方法越来越被人们遗忘。我公司根据多年的施工经验,通过多个工程不断积累、完善,汇总形成本施工工法;采用本工法施工的屋面拼接紧凑,搭接严密,脊、沟顺直,屋面防水效果好,观感质量上乘。

2  特点

2.0.1  本工法强调施工放样(分中、排瓦当、号垄)能有效地控制瓦件线条顺直,使得整个建筑整齐美观。

2.0.2  采用本工法施工易于保证琉璃瓦的铺设质量,能确保瓦件铺设的安全性、牢固性,施工完后的琉璃瓦屋面拼接紧凑,搭接严密,屋脊、檐沟顺直,屋面防水效果好,成型后的观感质量很好。

2.0.3  本工法能较直观指导现场施工,便于事后质量检查和控制。

3  适用范围

本工法可用于坡屋面琉璃瓦仿古建筑使用。屋面坡度为250-600

4  工艺原理

本工法采用水泥混合砂浆(掺合料为粘土膏,因粘土膏材质与琉璃瓦相同,更能减少由收缩引起琉璃瓦龟裂的现象)作为卧瓦层。30°以下坡屋面直接采用水泥:砂:粘土膏=1:6.83:0.659水泥混合砂浆卧瓦;30°以上坡屋面在基层施工时预埋铜丝挂瓦条与瓦件绑扎,然后再用水泥混合砂浆卧瓦。

5  工艺流程及操作要点

5.1  工艺流程

施工工艺流程见图5.1



     5.2  操作要点:

5.2.1  施工准备

1  基层验收

1) 组织对上一道工序的验收,清除砼基层表面的残留隔离剂、砂浆和灰尘等,并对屋面凸出部位和蜂窝等进行处理。

2) 对30°以上坡屋面采用预埋铜丝挂瓦条,在基层施工应注意检查,确保铜丝挂瓦条在间距、位置、数量能满足要求。

2  安排专人对瓦件进行挑选。

1)采取手敲、听声,尺量、分类堆放等手段对琉璃瓦色泽进行选择和外行尺寸分类。对于不合格的一律剔除。同一坡面选择同一色泽瓦,不能掺合使用,以达到整体色泽相协调。

2)提前四小时将瓦用清水浸泡,贴前取出凉干,瓦面无水渍方可使用。

5.2.2  瓦垄定位

1、平面定位----分中、号垄、排瓦当(以歇山屋顶为例)

(1)歇山前后坡分中号垄

1)在屋脊部位找出屋顶正中点,此点即为坐中底瓦的中点。

2)两端从博缝外皮往里返,找出两个瓦口的位置和第二块瓦口的中点,这个中点就是边垄底瓦中。

3)将上述三个中点号在脊部灰背上。

4)将这三个中点平移到檐头连檐上并钉好五个瓦口。

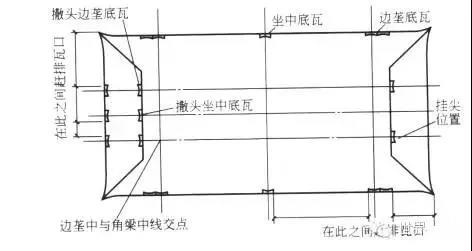

5)在钉好的瓦口间赶排瓦当(图5.2.2)。

(2)撒头分中号垄方法:

1)量出前后坡檐头边垄中点至翼角转角处的距离,按照同样的距离,向撒头量出撒头部位边垄中。

2)撒头正中即为撒头坐中底瓦中。

3)按照这三个中,钉好三个瓦口。

4)在这三个瓦口之间赶排瓦当。

5)将各垄盖瓦中平移到上端小红山附近,并在灰背上号出标记。

翼角部分同庑殿翼角作法。

翼角不分中,在前后坡和撒头钉好的瓦口连檐合角处之间赶排瓦当。应注意前后坡与撒头相交处的两个瓦口应比其他瓦口短2/10~3/10,否则勾头就压不住割角滴子瓦当瓦翅。

2、高度定位----边垄、栓定位线

在每坡两端边垄位置拴线、铺灰,各两趟底瓦、一趟盖瓦。歇山建筑要同时好排山勾滴。披水排山做法的,要下好披水檐,做好梢垄。两端的边垄应平行,囊(瓦垄的曲线)要一致,边垄囊要随屋顶囊。在实际操作中,完边垄后应调垂脊,调完垂脊后再瓦。

以两端边垄盖瓦垄“熊背”为标准,在正脊、中腰和檐头位置拴三道横线,作为整个屋顶瓦垄的高度标准。脊上的叫“齐头线”,中腰的叫“楞线”或“腰线”,檐头的叫“檐口线”。脊上与檐头的两条线又可统称为上下齐头线,如果坡长屋大,可以拴三道楞线。

如图5.2.2

5.2.3  檐头勾滴瓦

勾滴即勾头瓦和滴水瓦(滴子)。檐头勾头和滴水瓦要拴两道线,一道线拴在滴水尖的位置,滴水瓦的高低和出檐均以此为标准。第二道线即冲垄之前拴好的“檐口线”,勾头的高低和出檐均以此为标准。滴子瓦的出檐最多不超过本身长度的一半,一般在6一lOcm之间。勾头出檐为瓦头(瓦当)的厚度,就是说,勾头要紧靠着滴子,勾头的高低以檐线为准滴子瓦蚰蜒当。勾头之下,应放一块遮心瓦(可以用碎瓦片代替)。遮心瓦的作用是遮挡勾头里的盖瓦灰。然后用钉子从勾头上的圆洞上钉入灰里,钉子上扣钉帽,内用麻刀灰塞严。在实际操作中,为防止钉帽损坏,往往最后扣安。为操作方便,檐头勾滴瓦可随每垄瓦进行。

5.2.4 板瓦、筒瓦:

1  屋面上瓦,要做到有序有计划上瓦,前后坡必须对称上瓦,不允许单坡一次性上瓦,并应合理均匀分布,便于操作,同时在操作中进行第二次审瓦,不准次瓦上屋面使用,确保质量。

2   底瓦

拴好瓦刀线后,铺灰(或泥) 底瓦(如图  5.2.4)。如用泥(指掺灰泥) ,还可在铺泥  (术语称为“打泥”)后再泼上白灰浆,此做法为”坐浆”。底瓦灰(泥)的厚度一般为4cm。底瓦应窄头朝下,从下往上依次摆放。底瓦的搭接密度应能做到“三搭头”,即每三块瓦中,第一块与第三块能做到首尾搭头。“三搭头”是指大部分瓦而言,檐头和靠近脊的部位则应“稀檐头密脊”。底瓦灰(泥)应饱满,瓦要摆正,不得偏歪。底瓦垄的高低和直顺程度都应以瓦刀线为准。每块底瓦的“瓦翅”,宽头的上棱都要贴底瓦垄近瓦刀线。底瓦时还应注意“喝风”与“不合蔓’的问题。“不合蔓”是指瓦的弧度不一致造成合缝不严,“喝风”是泛指合缝不严,既包括瓦的不合蔓,也包括由于摆放不当造成的合缝不严。在操作中应注意避免由于摆放不当而造成的喝风,对于明显不合蔓的瓦,应尽量选换。

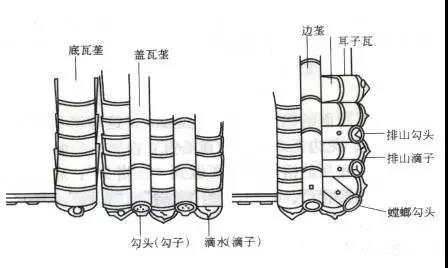

如图  5.2.4

注:底瓦即为板瓦,盖瓦即为筒瓦。

3  背瓦翅

摆好底瓦以后:要将底瓦两侧的灰(泥)顺瓦翅用瓦刀末齐,不足之处要用灰(泥)补齐,“背瓦翅”一定要将灰(泥)“背”足、拍实。

4  扎缝

“背”完瓦翅后,要在底瓦垄之间的缝隙处(称作“蚰蜒当”)用大麻刀灰塞严塞实,这一过程叫做“扎缝”,扎缝灰应能盖住两边底瓦垄的瓦翅。

5  盖瓦

按楞线到边垄盖瓦瓦翅的距离调整好“吊鱼”的长短,然后以吊鱼为高低标准“开线”。瓦刀线两端以排好的盖瓦垄为准。盖瓦灰应比底瓦灰稍硬,盖瓦不要紧挨底瓦,它们之间的距离叫“睁眼”。睁眼不小于筒瓦高的1/3。盖瓦要熊头朝上,从下往上依次安放,上面的筒瓦应压住下面筒瓦的熊头,熊头上要挂素灰即抹“熊头灰”(又叫“节子灰”)。熊头灰应根据琉璃瓦的颜色掺色(黄色琉璃瓦掺红土粉,其他掺青灰)。熊头灰一定要抹足挤严。盖瓦垄的高低、直顺都要以瓦刀线为准,每块盖瓦的瓦翅都应贴近瓦刀线。如果瓦的规格不一致,应特别注意不必每块都“跟线”,即应“大瓦跟线,小瓦跟中”,否则会出现一侧齐、一侧不齐的情况。如果不是宫殿式建筑,可用掺灰泥盖瓦。

6  捉节夹垄

将瓦垄清扫干净后用小麻刀灰(掺颜色)在筒瓦相接的地方勾抹,然后用夹垄灰(掺色)将睁眼抹平。夹垄应分糙细两次夹,操作时要用瓦刀把灰塞严拍实。上口与瓦翅外棱抹平,叫做“背瓦翅”。

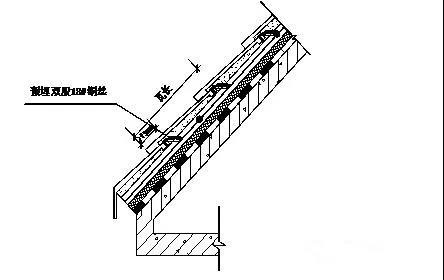

7  固定瓦片:对30°以下坡屋面直接采用水泥混合砂浆卧瓦(砂:粘土膏=1:6.83:0.659);对30°以上坡屋面除了在基层施工时预埋双股18#铜丝挂瓦条与瓦件绑扎外,且在瓦底采用水泥混合砂浆卧瓦(水泥:砂:粘土膏=1:6.83:0.659),砂浆要饱满。最薄处水泥砂浆卧瓦层厚度应≥20mm。如图5.2.4。

8  筒瓦中至中的距离应等于正挡沟长度加灰缝宽,灰缝宽最大不超过15mm  .

5.2.5  安装挡沟瓦:

用饱满砂浆将屋脊瓦满卧于两侧的主瓦上,在屋脊瓦和主瓦的交接处采用挡沟瓦,将主瓦和屋脊瓦连接,挡沟瓦也要采用饱满砂浆粘贴,以避免雨水侵入瓦内,同时保证屋面瓦的美观性。在屋面阴角处采用排水沟瓦与主瓦连接,做法同主瓦施工工艺相同。根据施工工序的安排,逐步退式施工至临时马道时,将屋脊封头用饱满砂浆粘贴至屋脊交接处。

5.2.6  安装屋脊瓦

当主瓦施工到屋脊处时,斜脊由斜脊封头瓦开始,斜脊瓦自下向上搭接铺至正脊,在用脊瓦铺正屋脊,正屋脊由大封头瓦开始,用脊瓦搭接铺至末端以小封头瓦收口。所有脊瓦安装必须拉线铺设,铺设时砂浆应饱满,勾缝平顺,随装随抹干净,保持瓦面整洁。

5.2.7   勾缝:

清扫干净屋脊,用掺有同盖瓦相同颜色的麻刀灰等在相接的地方勾抹紧密。要及时将瓦面擦抹洁净,防止灰浆污染釉面。

5.2.8  屋面琉璃瓦施工完毕后,清洁瓦面的灰浆,每天在完工部分安装瓦件及最后的工序后,要用干净的棉纱将瓦面清理干净,以保持瓦的清洁及亮度。



①-剑把  ②-背兽  ③-戗脊兽后  ④-戗兽  ⑤-戗脊兽后  ⑥-各样走兽

   ⑦-仙人骑凤  ⑧-遮朽瓦  ⑨-套兽  ⑩-池水 11-瓦条  12-兽座  13-垂兽

14-挡沟  15-正脊  16-正吻

Copyright © 2018 安徽盛阳新型建材科技有限公司 All Rights Reserved     网站地图 | xml
联系人:陈经理   手机:13338758678   电话:0510-87480556   地址:安徽省-宣城市-广德县新杭镇经济开发区广安路88号
备案号:苏ICP备19043870号-1
